Povodňový plán města Přerov



Použití mobilního hrazení

Činnost při normálním stavu hladiny

Kontrolu mobilního hrazení a stavu betonových zídek zabezpečuje odd. KRIZ MMPr.

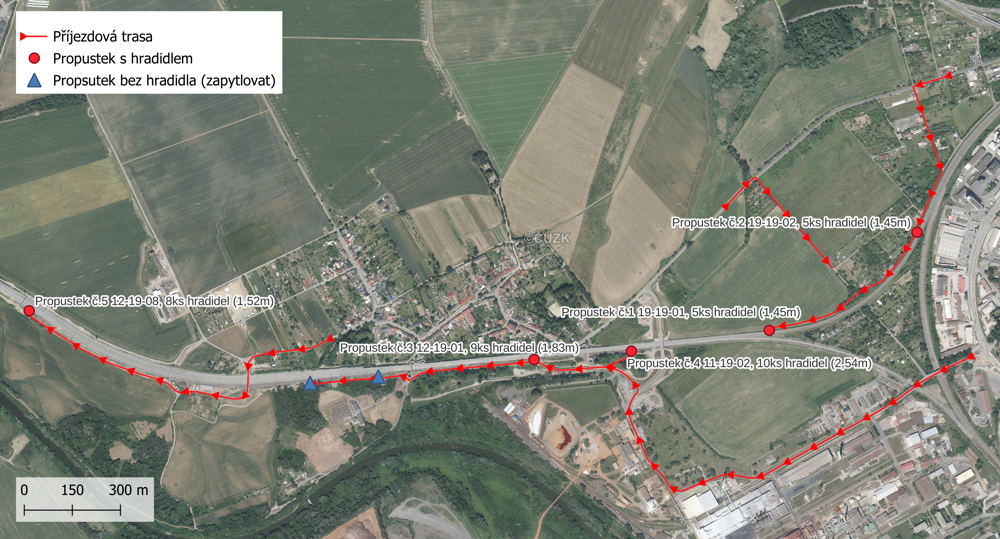

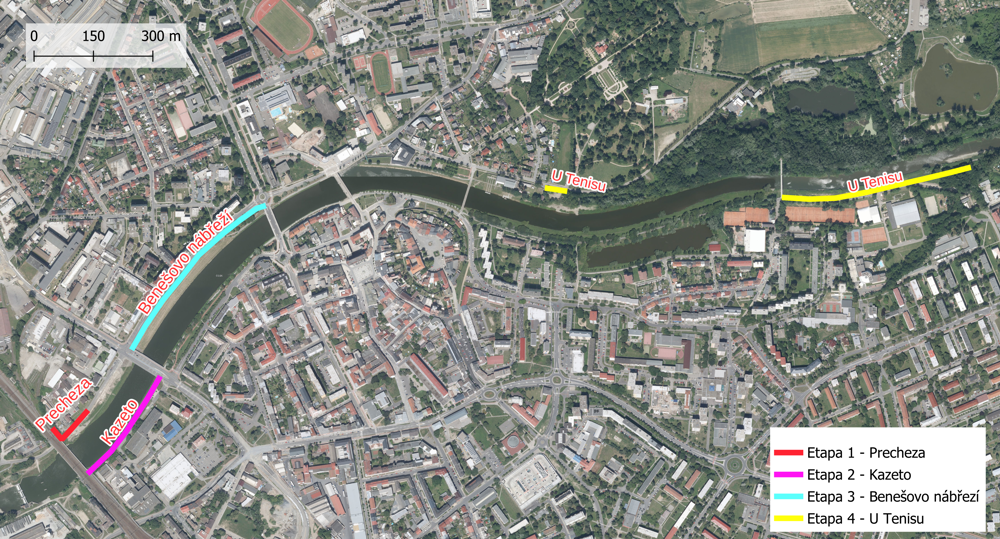

Kontrola stavební části PPO (protipovodňových opatření) a údržba PPO

ČINNOST PERIODA
kontrola krytů vodících drážek mobilního hrazení na betonové zídce min. 4x ročně
kontrola přístupové komunikace k betonové zídce s odstraněním nežádoucích předmětů příp. porostu v lokalitě PPO dtto
kontrola betonových zdí, event. oprava poškozených částí 1x ročně
kontrola funkčnosti kalového čerpadla 1x za 3 měs. suchá zkouška (spuštění) - JSDH Přerov 1x ročně mokrá zkouška (při cvičení)
mobilní hrazení – vizuální kontrola kompletnosti a stavu uložených prvků 1x ročně


Nejméně 1x ročně musí proběhnout povodňové cvičení zahrnující prověření včasnosti reakce obsluhy mobilního hrazení (JSDH Přerov), výstavbu mobilního hrazení a mokrá zkouška kalového čerpadla. Cvičení proběhne ve spolupráci s HZSOL.

Činnost při zvýšení hladiny po vyhlášení II. a III. SPA

Pokud je svolána povodňová komise dle povodňového plánu a je vyhlášen II. SPA, je nutno sledovat prognózu a vývoj situace k příp. vyrozumění obsluhy mobilního hrazení. Po vyhlášení III. SPA tajemník povodňové komise (PK) popř. vedoucí směny SPS KŠ zabezpečí dle seznamu kontaktů upozornění obsluhy mobilního hrazení na možnost svolání a instalace PPO v případě potřeby. Součástí PPO je i odlehčovací komora OK4N. Její obsluhu zabezpečují Vodovody a kanalizace Přerov, a. s. v rámci svého postupu při povodňových událostech. (Kóta přelivné hrany je 206,61 – 206,75 m n. m.)

Činnost při nebezpečí vybřežení řeky Bečvy

Při dalším vzestupu hladiny a prognóze jejího pokračování vydá tajemník PK (popř. vedoucí směny SPS KŠ) obsluze mobilního hrazení pokyn k montáži PPO. Subjekt zajišťující uskladnění mobilního hrazení zajistí jeho zpřístupnění a umožní odvoz na místo určení. Přepravu mobilního hrazení zabezpečuje JSDH ve spolupráci s HZSOL vlastními, případně smluvními prostředky. Obsluha v nejkratším možném čase provede instalaci zábran a připraví čerpadlo k použití, řídí se přitom pokyny povodňové komise.

Po pominutí nebezpečí, nebo odvolání III. SPA, vydá povodňová komise pokyn obsluze PPO k demontáži mobilního hrazení a po jeho příp. očištění zajistí JSDH opětovný převoz do místa uložení. Pověřený člen PK provede kontrolu kompletnosti zpětně uloženého hrazení.

Úkony provedené dle bodů 2. a 3. budou zaznamenány chronologicky v povodňové knize.
